10℃环境下,钢结构防火涂料的干燥速度和固化强度会出现显著变化,直接关联防火效果与耐久性。根据《GB 14907-2018 钢结构防火涂料》附录 C 的性能测试要求,对比 23℃(标准施工温度)与 10℃的涂料性能差异:
干燥时间:23℃时,薄型防火涂料表干时间≤4h、实干时间≤24h;而 10℃环境下,表干时间会延长至 6-8h,实干时间甚至超过 36h,延长幅度达 50% 以上。若未及时调整施工节奏,易导致后一遍喷涂时前一层未实干,出现涂层起皱、脱落问题。
粘结强度:23℃时,厚型防火涂料的粘结强度≥0.05MPa;10℃时若未采取措施,粘结强度可能降至 0.03MPa 以下,低于国家标准要求,后期受震动或温度变化时极易开裂。
解决方案:
材料调整:选择标注 “低温适用型” 的防火涂料,或按涂料说明书要求,在 10℃环境下添加专用低温固化剂(添加比例需严格控制在涂料总量的 3%-5%,过量会导致涂层变脆);
工艺优化:每遍喷涂厚度较 23℃时减少 20%(例如薄型涂料从每遍 0.5mm 减至 0.4mm),延长每遍间隔时间至 48h,确保前一层完全实干后再施工;
辅助升温:若条件允许,采用便携式热风机(温度控制在 40-50℃,距离涂层≥50cm)对施工面进行间歇性加热,每天加热 3-4 次,每次 30 分钟,加速水分蒸发。


《GB 50205-2020 钢结构工程施工质量验收标准》明确规定,钢结构防火涂料施工环境温度应在5-45℃ 之间,10℃虽处于合规范围,但需警惕 “温度达标但其他参数超标” 的问题。实测数据显示:
湿度影响:当环境湿度>85% 时,即使温度为 10℃,涂料中的水分也难以挥发,涂层实干时间会再延长 30%,且后期易出现返潮、长霉现象;
通风条件:封闭空间内施工(如厂房内部),10℃环境下空气流通慢,涂料溶剂挥发浓度会升高至 23℃时的 1.5 倍,不仅影响施工人员健康,还会导致涂层表面出现 “橘皮纹”。
解决方案:
实时监测:施工期间每 2 小时记录一次温湿度,使用温湿度计(精度 ±0.5℃、±5% RH)定点测量,若湿度>85%,立即开启除湿机(每 100㎡空间配置 1 台除湿量≥20L / 天的设备),待湿度降至 80% 以下再施工;
通风控制:封闭空间需安装轴流风机(风速控制在 1-2m/s),形成空气对流,同时设置 VOCs 检测仪,确保溶剂浓度低于国家标准限值(苯≤0.1mg/m³,甲苯 + 二甲苯≤1.0mg/m³);
雨雪防护:施工前查看天气预报,若 6 小时内有雨雪,需搭建临时防雨棚(棚内温度保持在 10-15℃),避免涂层受冻(温度骤降至 5℃以下会导致涂层内部结冰,解冻后出现蜂窝状孔隙)。


10℃环境下,施工工艺的细节把控直接决定涂层质量。首先是基层处理,这是容易被忽视的 “隐形门槛”:
除锈标准:根据《GB/T 8923.1-2019 涂覆涂料前钢材表面处理》,钢结构表面除锈等级需达到 Sa2.5 级(钢材表面无可见油脂、污垢,氧化皮、铁锈等附着物已基本清除,残留痕迹仅为点状或条纹状的轻微色斑),若除锈不彻底,10℃下涂层与基层的粘结力会再下降 15%;
界面剂涂刷:涂刷界面剂时,需控制涂刷厚度为 0.1-0.2mm,23℃时干燥时间为 1-2h,10℃时需延长至 3-4h,且涂刷后 4 小时内必须进行第一遍涂料喷涂,避免界面剂吸潮失效。
喷涂环节的参数调整同样关键:
喷枪参数:空气压力保持在 0.4-0.6MPa(较 23℃时提高 0.1MPa),喷嘴直径选择 2.5-3.0mm(23℃时常用 2.0-2.5mm),确保涂料雾化均匀;
喷涂距离:喷枪与钢结构表面距离控制在 30-40cm(23℃时为 25-30cm),移动速度放缓至 30-40cm/s(23℃时为 40-50cm/s),避免因涂料未充分附着而流挂。

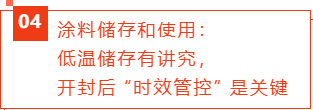

10℃环境下,涂料的储存和使用周期会缩短,若管理不当,可能导致整批涂料报废。根据《GB 14907-2018》对涂料储存的要求:
储存温度:涂料应存放在 5-35℃的阴凉干燥处,10℃储存时,需远离门窗(避免温度波动超过 ±3℃/ 天),且堆放高度不超过 3 层(23℃时可堆 4 层),防止底层涂料受压结块;
开封时效:单桶涂料开封后,23℃时需在 8 小时内用完,10℃时因挥发慢,可延长至 12 小时,但需每隔 2 小时搅拌一次(搅拌速度 300r/min,每次搅拌 5 分钟),防止颜料沉淀;
剩余涂料处理:未用完的涂料需立即密封(采用密封胶条 + 保鲜膜双层密封),并在桶身标注开封时间,10℃环境下密封储存不超过 24 小时,再次使用前需检测粘度(应在 50-80s,使用涂 - 4 杯测定),粘度超标需添加专用稀释剂(添加量≤3%)。

结语:10℃左右的钢结构防火涂料喷涂,既要守住 “5-45℃” 的国标底线,更要在性能调整、环境管控、工艺细节、储存管理上做 “加法”。每一个数据的把控、每一项方案的落实,都是确保钢结构在火灾中 “扛住考验” 的关键。收藏本文,让低温施工不再踩坑!
